Vattenverksvägen samt korsar Sollentunavägen vid OKQ8

SEOM utvecklar och bygger ut fjärrvärmenätet i Sollentuna. Den sträcka som berörs av ledningsarbetet går från OKQ8 vid Sollentunavägen och längs Vattenverksvägen till Frestavägen. Arbetet genomförs i etapper, se bild 1.
Tidplan
Hela arbetet beräknas pågå från slutet av februari till och med november 2025. Arbetet planeras att ske på vardagar mellan kl. 07:00-16:00, där undantag görs under en period i etapp 4. Här nedan ser du preliminära tider för respektive etapp som visas i bild 1.
Etapp 1
Arbetet är klart. Asfaltering görs senare under hösten.
Etapp 2
Schaktning (grävning) och montering av rör pågår och beräknas vara klart under november 2025.
Etapp 3

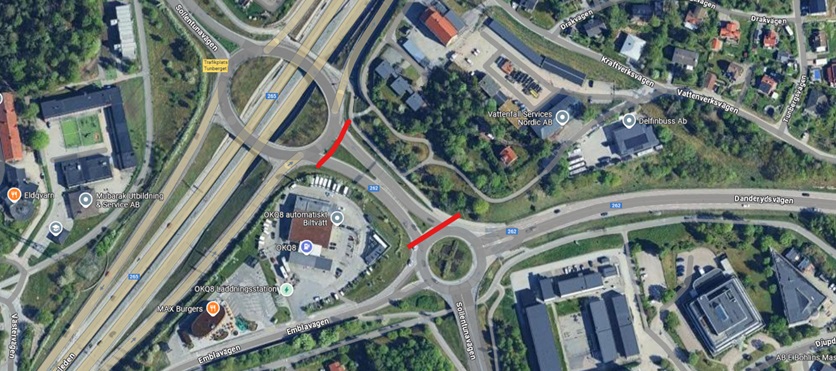

Arbetet med att korsa Sollentunavägen vid OKQ8 är slutfört. Nästa steg är att fräsa bort den tillfälliga asfalten och lägga det permanenta asfaltslagret, vilket planeras vara klart i mitten/slutet av september 2025.
Etapp 4

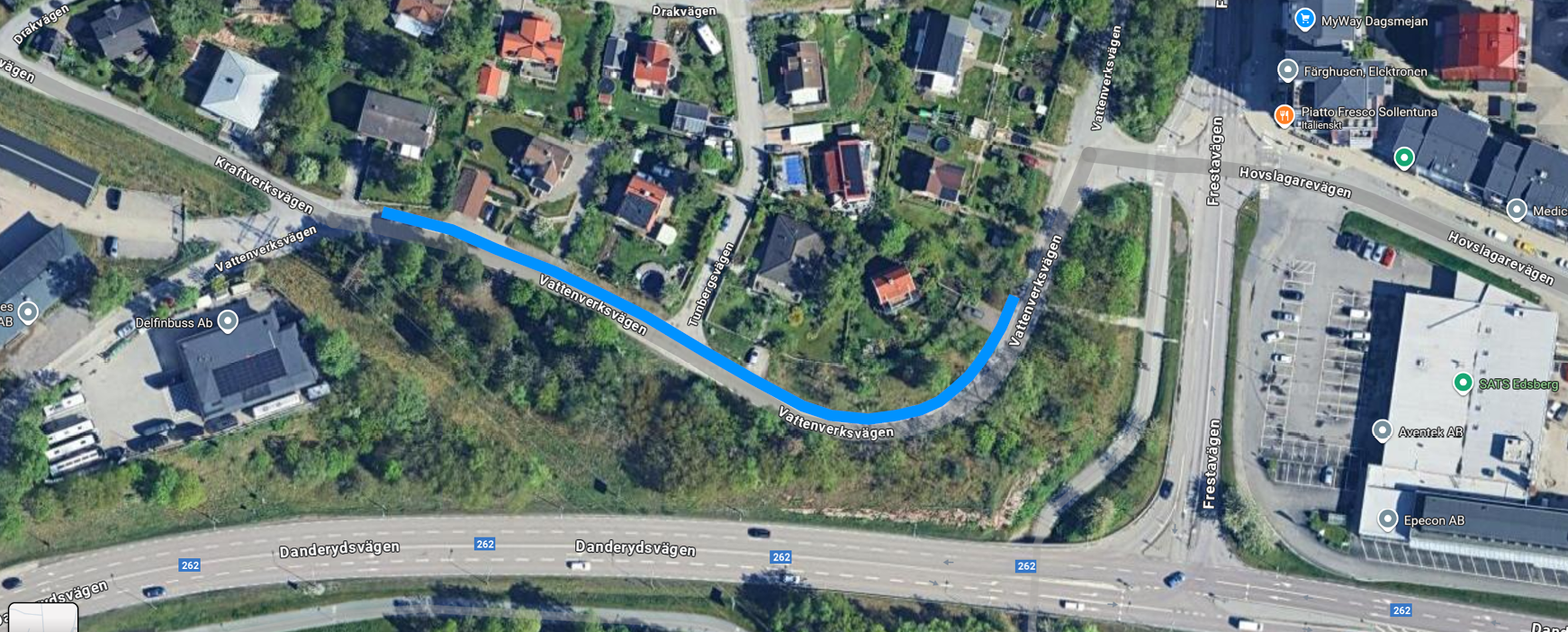

Från infarten från Frestavägen och förbi kurvan på Vattenverksvägen pågår arbeten som beräknas vara klara under oktober 2025. Tiden har förlängts eftersom marken bestod av mer berg än beräknat. För att bli klara så fort som möjligt kan arbeten även ske under vardagskvällar och helger, dock längst till och med söndag den 28 september. Asfaltering görs senare under hösten.
Etapp 5
Arbete med att schakta (gräva) och lägga rör pågår och beräknas vara klart i oktober-november 2025. Asfaltering görs senare under hösten.
Återställande
Asfaltering beräknas att göras under oktober till november 2025. Arbeten med grönområden kan behöva utföras även under våren 2026.

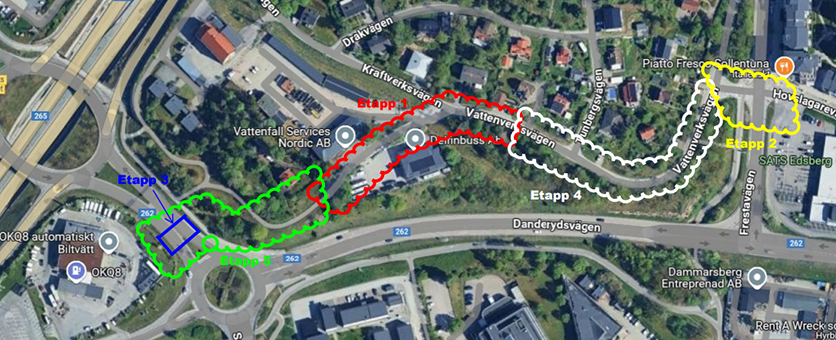

Bild 1, arbetssträckan mellan OKQ8 och Frestavägen genomförs i etapper.
Så kan det påverka dig
När vi arbetar på körbanan kan trafiken bara släppas fram i en riktning åt gången. Det styrs med trafikljus eller flaggvakter. Du kan märka av arbetet genom transporter, maskiner på plats och en del damm under byggtiden.
Vilka gör jobbet?
Arbetet utförs av Dammarsberg Entreprenad AB och Stockpipe AB.
Tillvägagångssätt
Det schaktas (grävs) ca 2 meter brett och ca 2 meter djupt där kranbil lägger rör. Skarvar svetsas ihop och isoleras. Efter noggrann kontroll fylls området igen och marken återställs.
Mer information
Har du frågor om projektet är du välkommen att kontakta SEOM på [email protected]
